Dell EMC Unity: Opgradering af et system med en avanceret replikeringstopologi

Summary: Opgradering af et system med en avanceret replikeringstopologi.

This article applies to This article does not apply to This article is not tied to any specific product. Not all product versions are identified in this article.

Symptoms

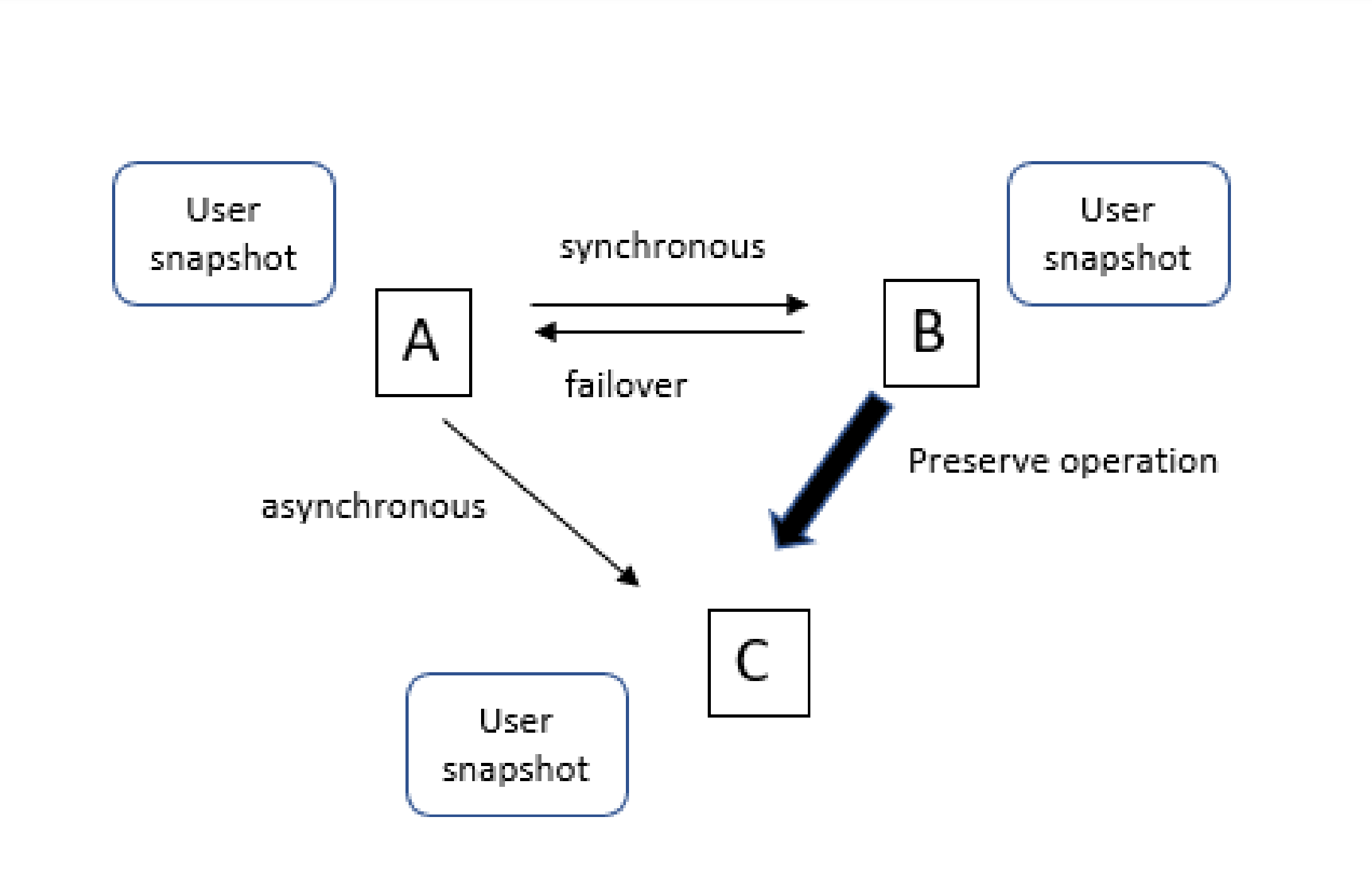

Brug eksemplet på referencebilledet nedenfor (Figur A):
Hvis du opgraderer det primære sted A først, kan opgraderingen gøre den asynkrone session fra den primære lokation A til sikkerhedskopieringsstedet C uoprettelig. Hvis du opgraderer sted B først, modtager sted B ikke længere systemets snapshot fra sted A. Site C kan heller ikke bruge et brugeroprettet snapshot som fælles base under en bevaringshandling.

Unity_Replication_Requirement
Figur A



Cause

  • Hvis et Unity-system replikerer mellem systemerne før 5.2 og 5.2.
  • Pre-5.2-systemer har ikke FQDN-funktionen til at finde en LDAP-server.
  • Hvis et 5.2-system replikerer til et pre-5.2-system, vil 5.2 FQDN-konfigurationsoplysningerne derfor ikke blive replikeret til pre-5.2-systemet. Pre-5.2 vil kun have LDAP-serverens IP-adresse(e).

Resolution

  • Opgrader sikkerhedskopieringswebstedER FØR primære lokationer
  • Opgrader asynkrone sikkerhedskopieringssteder før synkrone sikkerhedskopieringssteder

Hvis du har en avanceret replikeringstopologi (forgrening eller cascade), skal du følge en bestemt sekvens, når du udfører en ikke-afbrudt opgradering (NDU). Når du opgraderer et sådant system til OE 5.2, skal du opgradere sikkerhedskopieringsstederne før den primære produktionslokation. Sikkerhedskopier først den destinationslokation, der har en asynkron replikeringssession med den primære produktionslokation. For eksempel har den primære produktionssted A replikeringssessioner med to sikkerhedskopieringssteder, B og C. Sted A har synkrone sessioner med sted B som destination. Sted A har også en asynkron session med Sted C. For at opgradere alle disse lokationer til OE 5.2 skal du først opgradere Sted C efterfulgt af Sted B. Til sidst opgraderer du den primære produktionssted A.

Unity_Replication_Requirement

Affected Products

Dell EMC Unity
